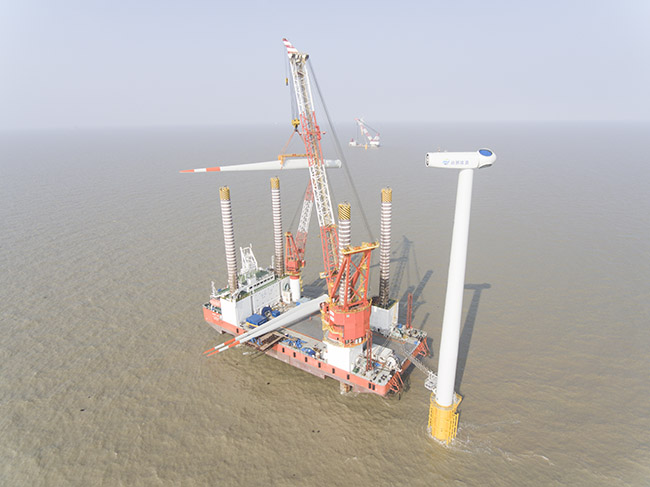

15小时!“福船三峡”号刷新国内海上风机 净安装时间最短记录

发布时间:2019-06-19 阅读量:754

3月29日,中铁福船海洋工程有限责任公司所属海上风电一体化作业移动平台“福船三峡”号顺利完成了江苏大丰海上风电项目11号机位风机安装施工,净安装时间15小时,刷新了国内海上风机净安装时间最短纪录!据悉,之前国内海上风机净安装最快用时16小时。

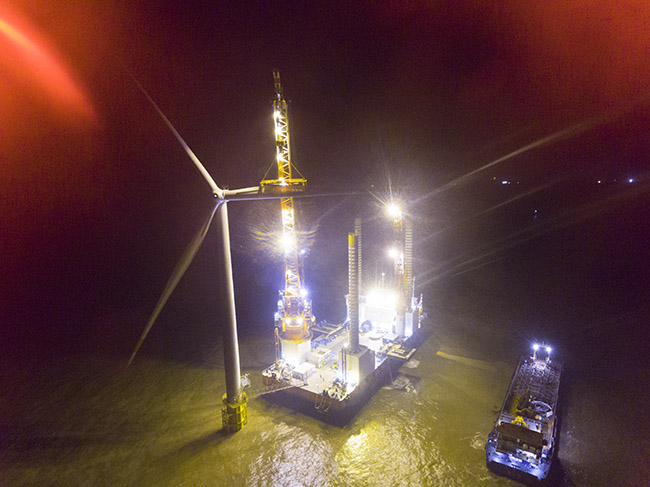

3月26日上午7时整,11号机位风机安装作业开始。此次安装的风机是远景能源4.2兆瓦海上风电机组,采用分体式安装的施工工艺,主要施工任务包括机舱及轮毂组拼(4小时)、3段塔筒安装(4.9小时)、机舱及轮毂安装(1.4小时)、3支叶片安装(4.7小时),净安装时间15小时。“福船三峡”号项目组抢抓作业窗口期,精密组织,合理安排,昼夜不间断施工,最终于3月29日夜间8时10分,成功安装风机第三支叶片,标志着该项目11号风机安装施工顺利完成。


随着风机安装施工工艺的持续优化和施工经验的积累,中铁福船风机安装速度日益提升。接下来,中铁福船将持续发力,再建新功,为建设“清新福建”增添助力。
